مشخصات پروژه

نام پروژه پروژه مسکونی بلوار معلم
مدل پروژه
تاریخ شروع ۱۴۰۴/۰۱/۰۱
تاریخ پایان (تقریبی) ۱۴۰۶/۱۲/۲۹
تاریخ پایان (واقعی) -
کدپستی -
آدرس -
توضیحات مجری: (هولدینگ سرمایه گذاری ملکی رما) -پروژه مسکونی خلیج فارس(لیپار)

جدول زمان بندی ساختارشکست

ردیف اسم وظیفه تاریخ شروع تاریخ پایان (تقریبی) تاریخ پایان (واقعی)
1 اجرای تاسیسات فاز 1 ۱۴۰۳/۰۴/۰۲ ۱۴۰۳/۱۰/۳۰ -
2 تجهیز کارگاه ۱۴۰۳/۰۶/۰۱ ۱۴۰۳/۰۷/۰۵ ۱۴۰۴/۰۸/۱۱
3 طراحی ۱۴۰۳/۰۷/۰۱ ۱۴۰۱/۰۹/۳۰ -
4 خاکبرداری ۱۴۰۳/۰۸/۲۰ ۱۴۰۳/۱۱/۲۰ ۱۴۰۴/۰۸/۱۱
5 اجرای نما ۱۴۰۳/۰۹/۰۱ ۱۴۰۴/۰۲/۳۱ -
6 تاسیسات فاز 2 ۱۴۰۳/۱۰/۰۱ ۱۴۰۴/۰۴/۳۱ -
7 نازک کاری فاز 1 ۱۴۰۳/۱۰/۰۱ ۱۴۰۴/۰۴/۰۱ -
8 کف سازی طبقات ۱۴۰۳/۱۱/۰۱ ۱۴۰۴/۰۲/۳۱ -
9 نازک کاری فاز 2 ۱۴۰۳/۱۱/۰۱ ۱۴۰۴/۰۲/۳۱ -
10 اجرای اسکلت بتنی ساختمان ۱۴۰۳/۱۱/۲۰ ۱۴۰۴/۰۷/۲۰ -
11 عملیات سفت کاری ۱۴۰۳/۱۱/۲۰ ۱۴۰۴/۰۸/۲۰ -
12 پارکینگ ۱۴۰۴/۰۱/۰۳ ۱۴۰۴/۰۴/۳۱ -
13 آیتم های نصبی ۱۴۰۴/۰۳/۰۲ ۱۴۰۴/۰۷/۰۱ -
14 مصالح پای کار ۱۴۰۴/۰۷/۱۶ ۱۴۰۴/۰۷/۳۰ -
15 فونداسیون و دیوار حائل ۱۴۰۴/۰۸/۰۱ ۱۴۰۴/۰۸/۲۷ -

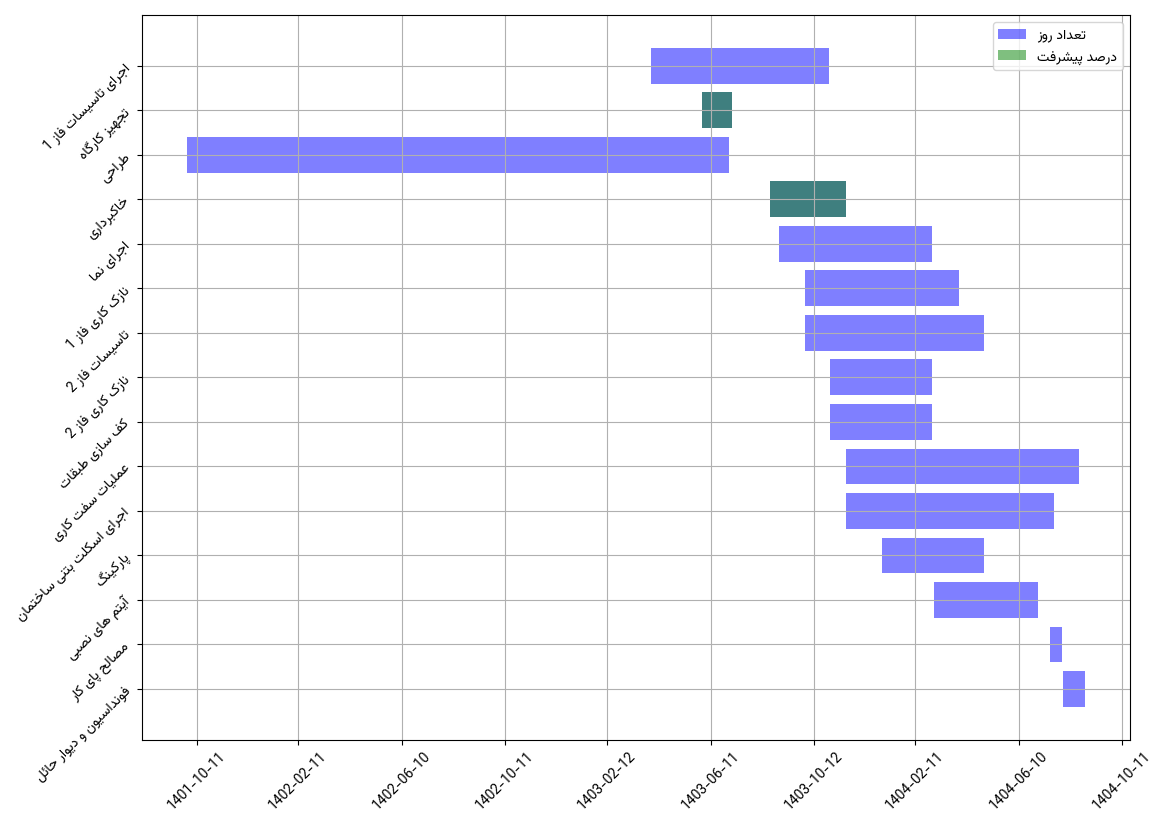

نمودار زمانی وظایف

نمودار زمانی وظایف

وزن وظیفه ها

ردیف اسم وظیفه وزن (بر اساس ساختارشکست) وزن (بر اساس مبلغ) میانگین وزنی وظایف
1 اجرای تاسیسات فاز 1 16.24 0 8.12
2 تجهیز کارگاه 4.27 0 2.13
3 طراحی 3.42 0 1.71
4 خاکبرداری 5.13 0 2.56
5 اجرای نما 15.38 0 7.69
6 تاسیسات فاز 2 3.42 0 1.71
7 نازک کاری فاز 1 1.71 0 0.85
8 کف سازی طبقات 2.56 0 1.28
9 نازک کاری فاز 2 4.27 0 2.13
10 اجرای اسکلت بتنی ساختمان 6.84 0 3.42
11 عملیات سفت کاری 14.53 0 7.26
12 پارکینگ 4.27 0 2.13
13 آیتم های نصبی 0.85 0 0.42
14 مصالح پای کار 0 0 0.0
15 فونداسیون و دیوار حائل 0.85 0 0.42

نمودار وزن وظیفه ها

نمودار وزن وظیفه ها

درصد پیشرفت پروژه

ردیف اسم وظیفه تاریخ شروع تاریخ پایان (تقریبی) تاریخ پایان (واقعی) درصد انجام شده(واقعی) انحراف از معیار
1 اجرای تاسیسات فاز 1 ۱۴۰۳/۰۴/۰۲ ۱۴۰۳/۱۰/۳۰ - 0.0

-100.0

2 تجهیز کارگاه ۱۴۰۳/۰۶/۰۱ ۱۴۰۳/۰۷/۰۵ ۱۴۰۴/۰۸/۱۱ 100.0

-100.0

3 طراحی ۱۴۰۳/۰۷/۰۱ ۱۴۰۱/۰۹/۳۰ - 0.0

-100.0

4 خاکبرداری ۱۴۰۳/۰۸/۲۰ ۱۴۰۳/۱۱/۲۰ ۱۴۰۴/۰۸/۱۱ 100.0

-83.33

5 اجرای نما ۱۴۰۳/۰۹/۰۱ ۱۴۰۴/۰۲/۳۱ - 0.0

-100.0

6 تاسیسات فاز 2 ۱۴۰۳/۱۰/۰۱ ۱۴۰۴/۰۴/۳۱ - 0.0

-100.0

7 نازک کاری فاز 1 ۱۴۰۳/۱۰/۰۱ ۱۴۰۴/۰۴/۰۱ - 0.0

-100.0

8 کف سازی طبقات ۱۴۰۳/۱۱/۰۱ ۱۴۰۴/۰۲/۳۱ - 0.0

-100.0

9 نازک کاری فاز 2 ۱۴۰۳/۱۱/۰۱ ۱۴۰۴/۰۲/۳۱ - 0.0

-100.0

10 اجرای اسکلت بتنی ساختمان ۱۴۰۳/۱۱/۲۰ ۱۴۰۴/۰۷/۲۰ - 0.0

-100.0

11 عملیات سفت کاری ۱۴۰۳/۱۱/۲۰ ۱۴۰۴/۰۸/۲۰ - 0.0

-100.0

12 پارکینگ ۱۴۰۴/۰۱/۰۳ ۱۴۰۴/۰۴/۳۱ - 0.0

-100.0

13 آیتم های نصبی ۱۴۰۴/۰۳/۰۲ ۱۴۰۴/۰۷/۰۱ - 0.0

-100.0

14 مصالح پای کار ۱۴۰۴/۰۷/۱۶ ۱۴۰۴/۰۷/۳۰ - 0 -
15 فونداسیون و دیوار حائل ۱۴۰۴/۰۸/۰۱ ۱۴۰۴/۰۸/۲۷ - 0.0

-100.0

اهم فعالیت های انجام شده

۱۴۰۳/۰۸/۲۱
وظیفه : خاکبرداری ۱۲:۲۲
ساختار شکست: استارت خاکبرداری
وظیفه : تجهیز کارگاه ۱۲:۲۳
ساختار شکست: حصارکشی
وظیفه : تجهیز کارگاه ۱۲:۲۳
ساختار شکست: تامین آب و برق کارگاه
۱۴۰۴/۰۸/۱۱
وظیفه : تجهیز کارگاه ۱۱:۴۴
ساختار شکست: جانمایی و نصب اتاق نگهبانی
وظیفه : تجهیز کارگاه ۱۱:۴۴
ساختار شکست: ساخت اتاق کارگری
وظیفه : تجهیز کارگاه ۱۱:۴۴
ساختار شکست: تامین روشنایی کارگاه
وظیفه : خاکبرداری ۱۱:۴۴
ساختار شکست: اجرای سازه نگهبان-اجرای دیوار بلوکی
وظیفه : خاکبرداری ۱۱:۴۴
ساختار شکست: اجرای زهکشی و چاه های زهکش
وظیفه : خاکبرداری ۱۱:۴۴
ساختار شکست: قلوه ریزی
وظیفه : خاکبرداری ۱۱:۴۴
ساختار شکست: بتن مگر
وظیفه : خاکبرداری ۱۱:۴۴
ساختار شکست: مخلوط ریزی

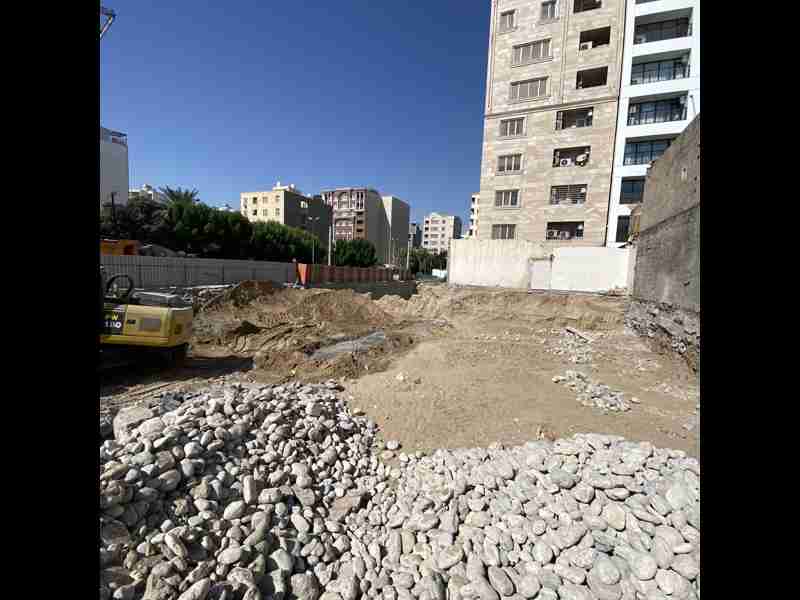

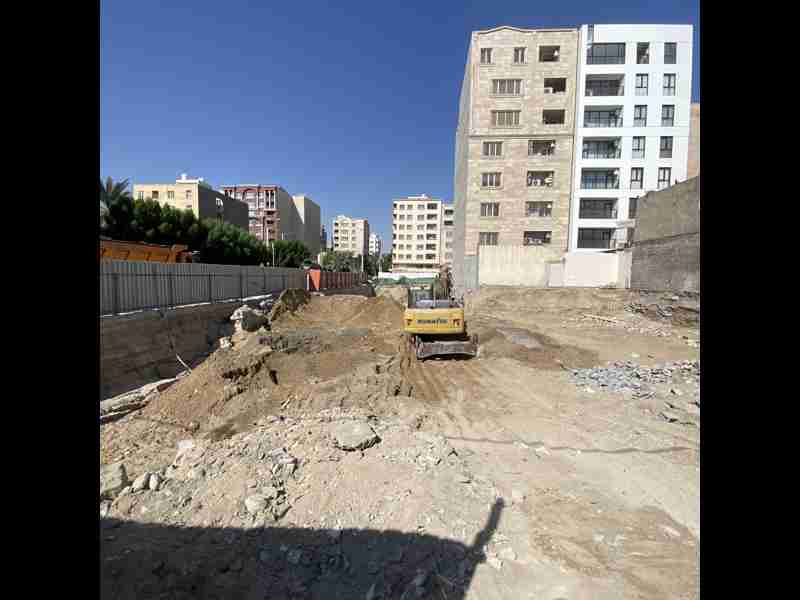

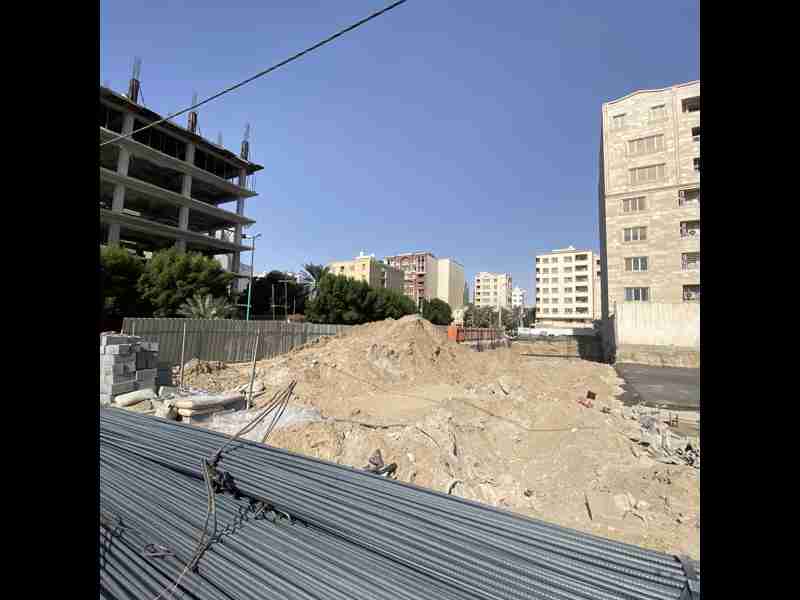

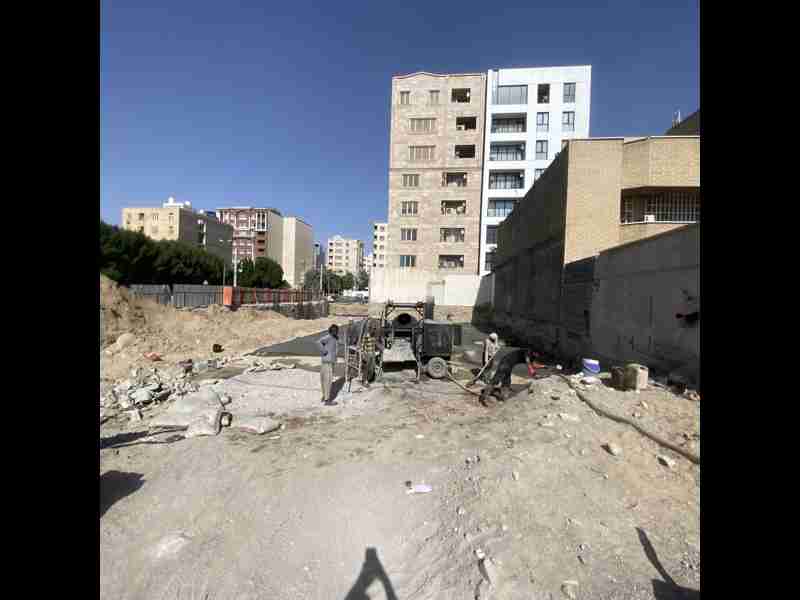

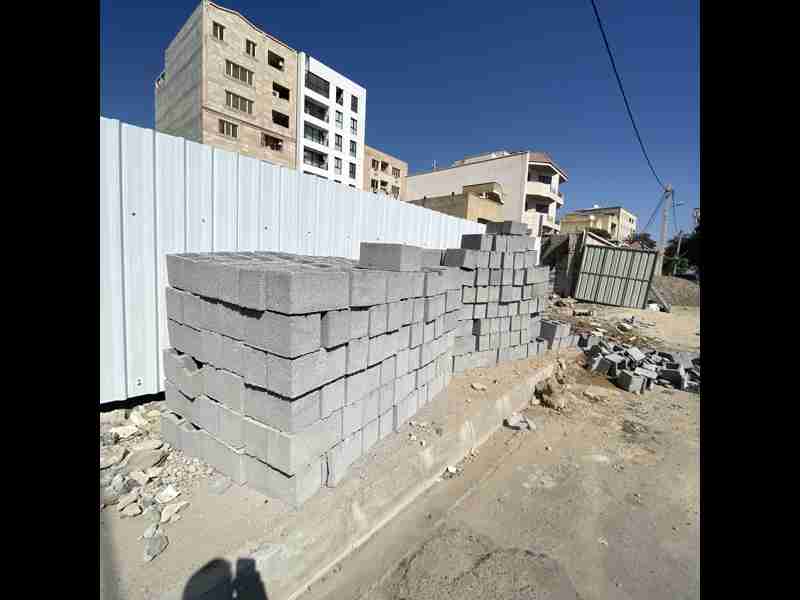

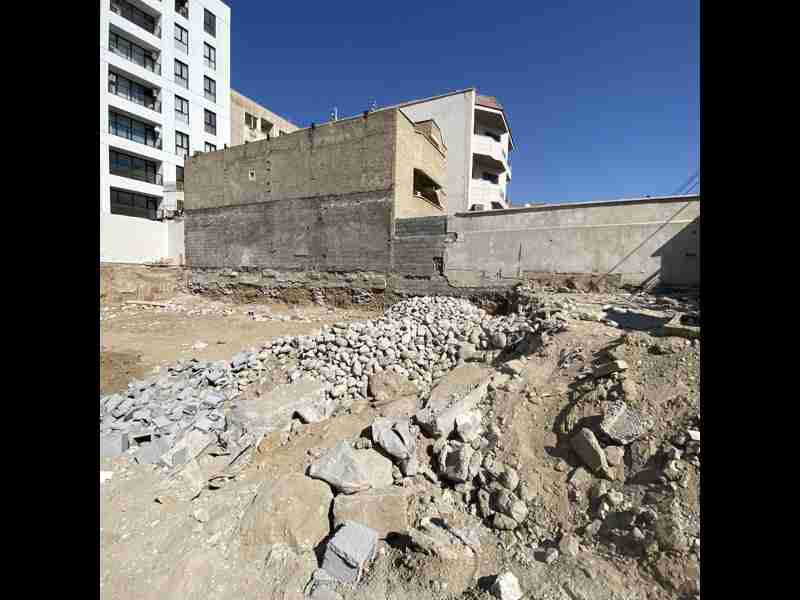

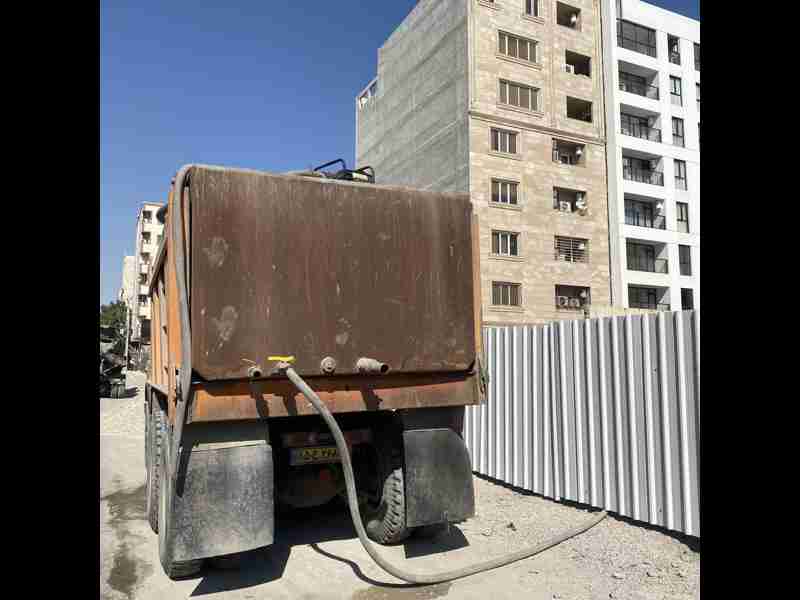

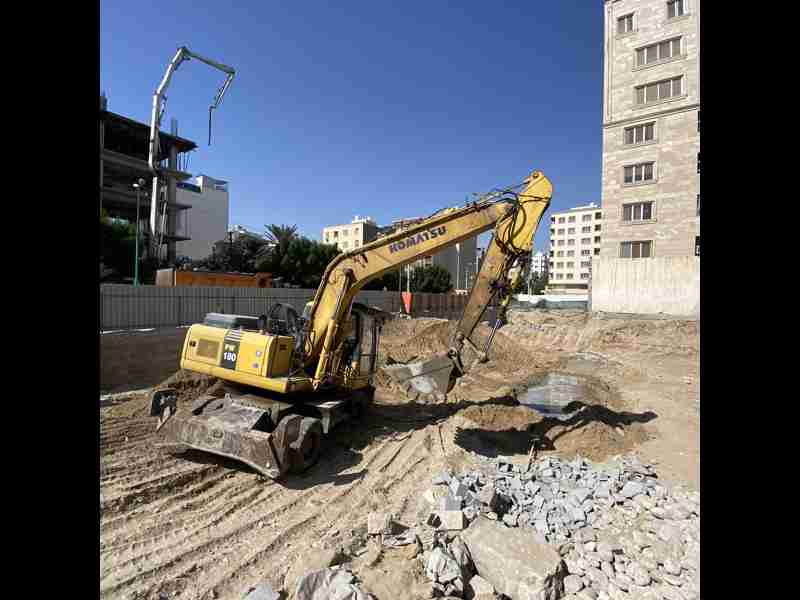

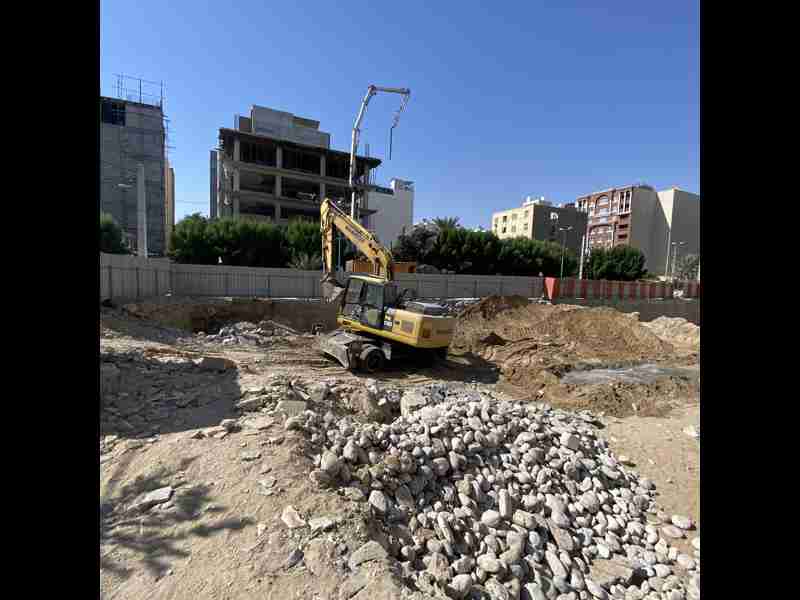

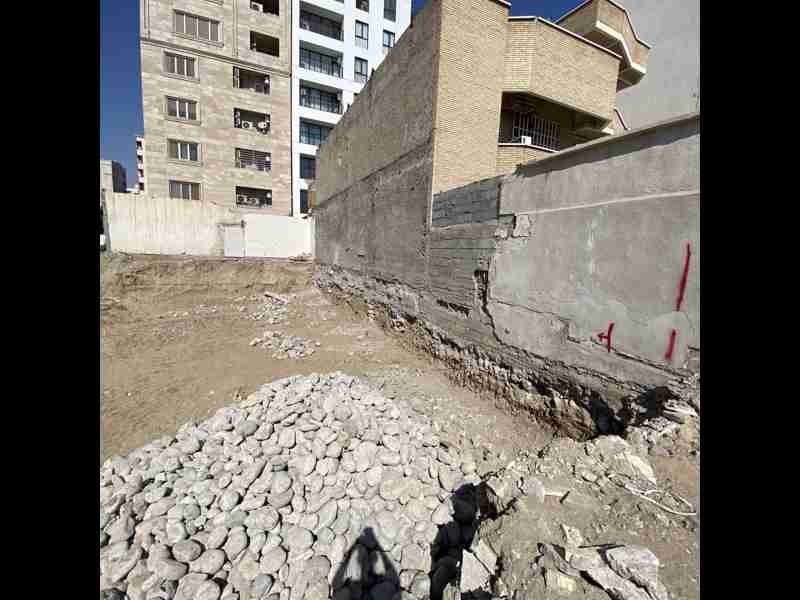

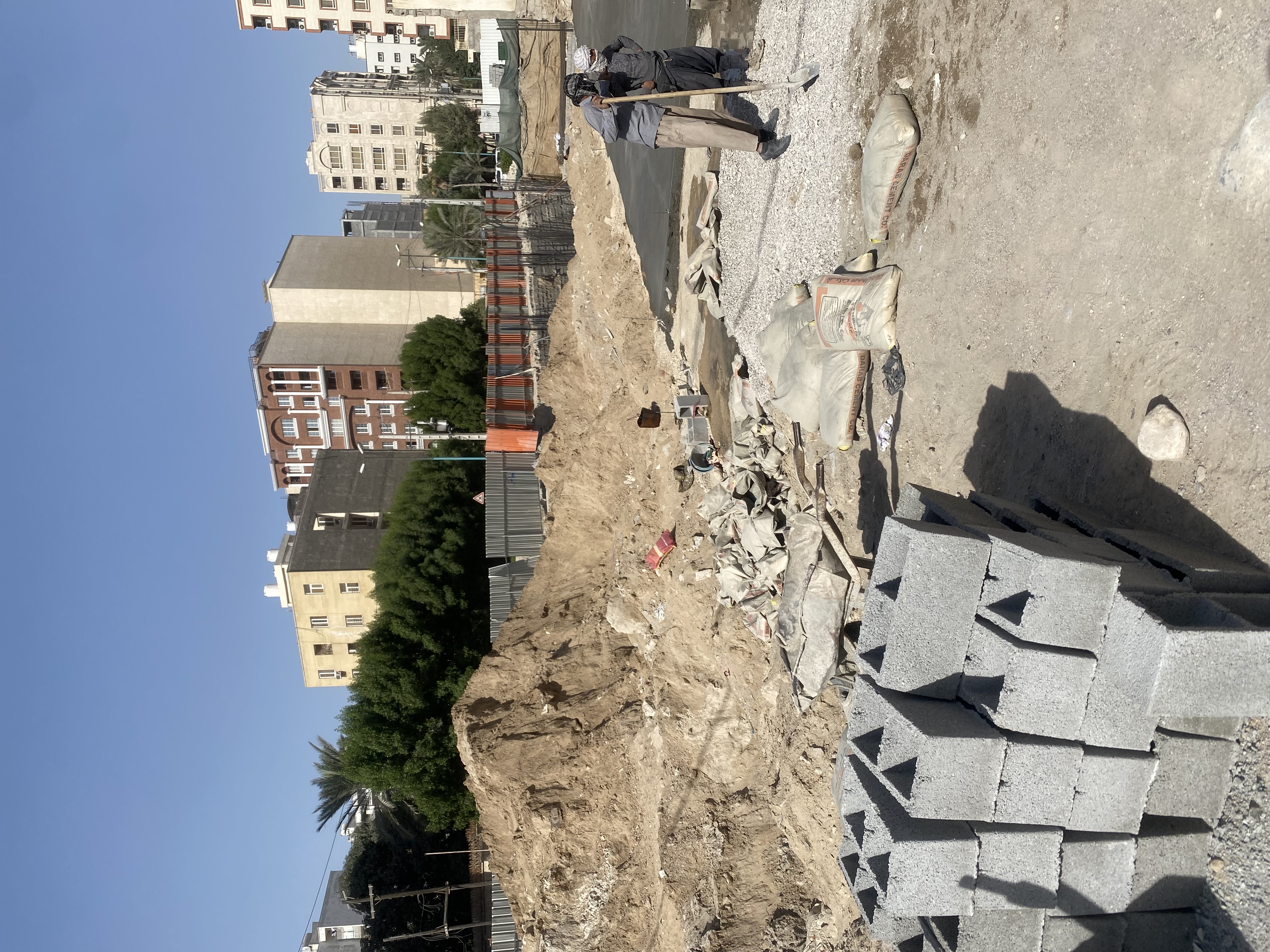

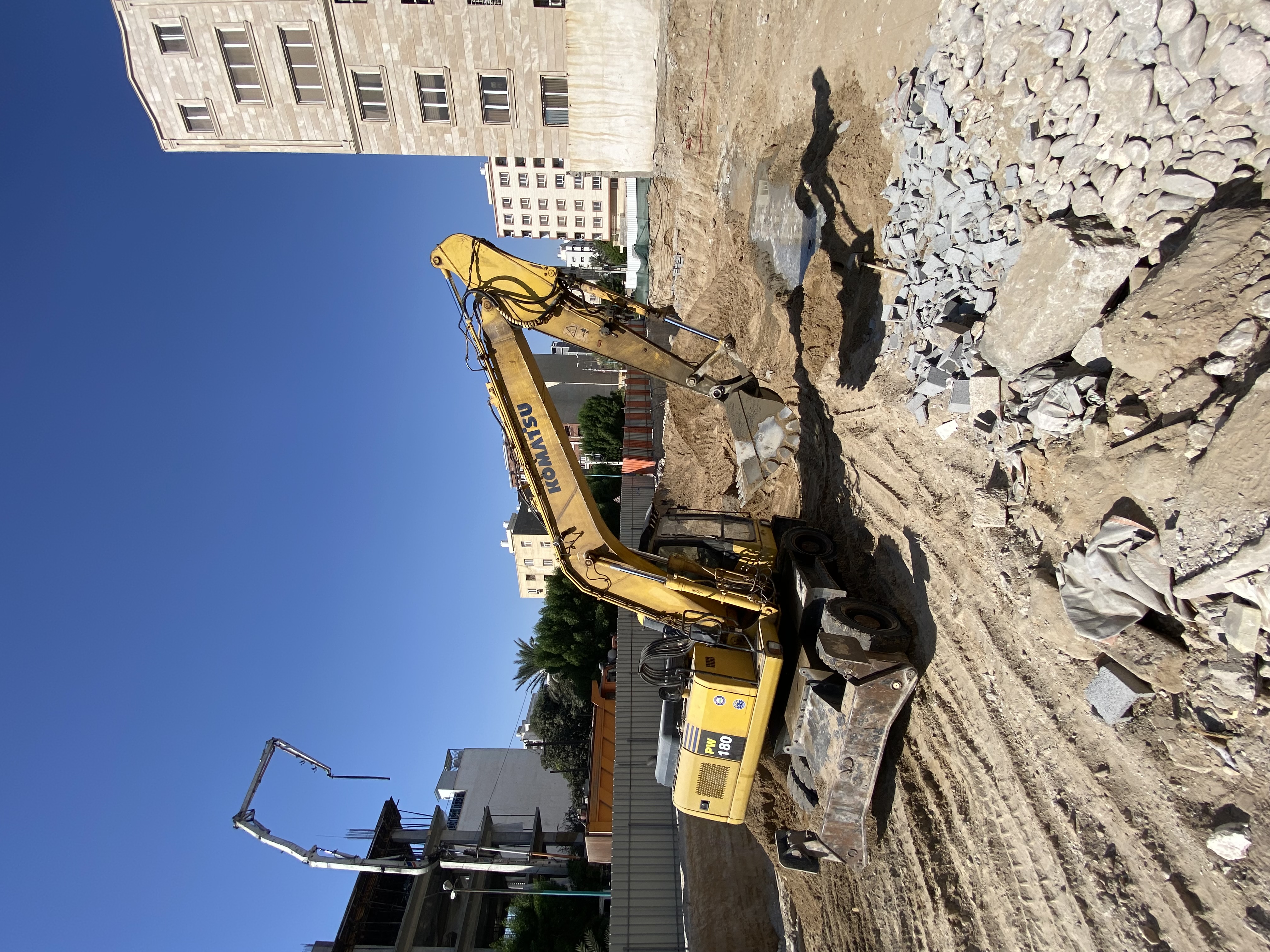

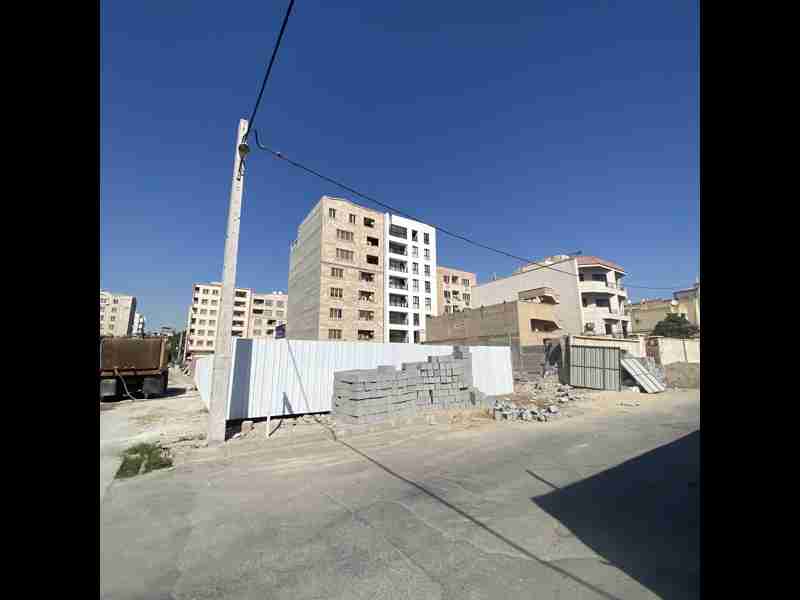

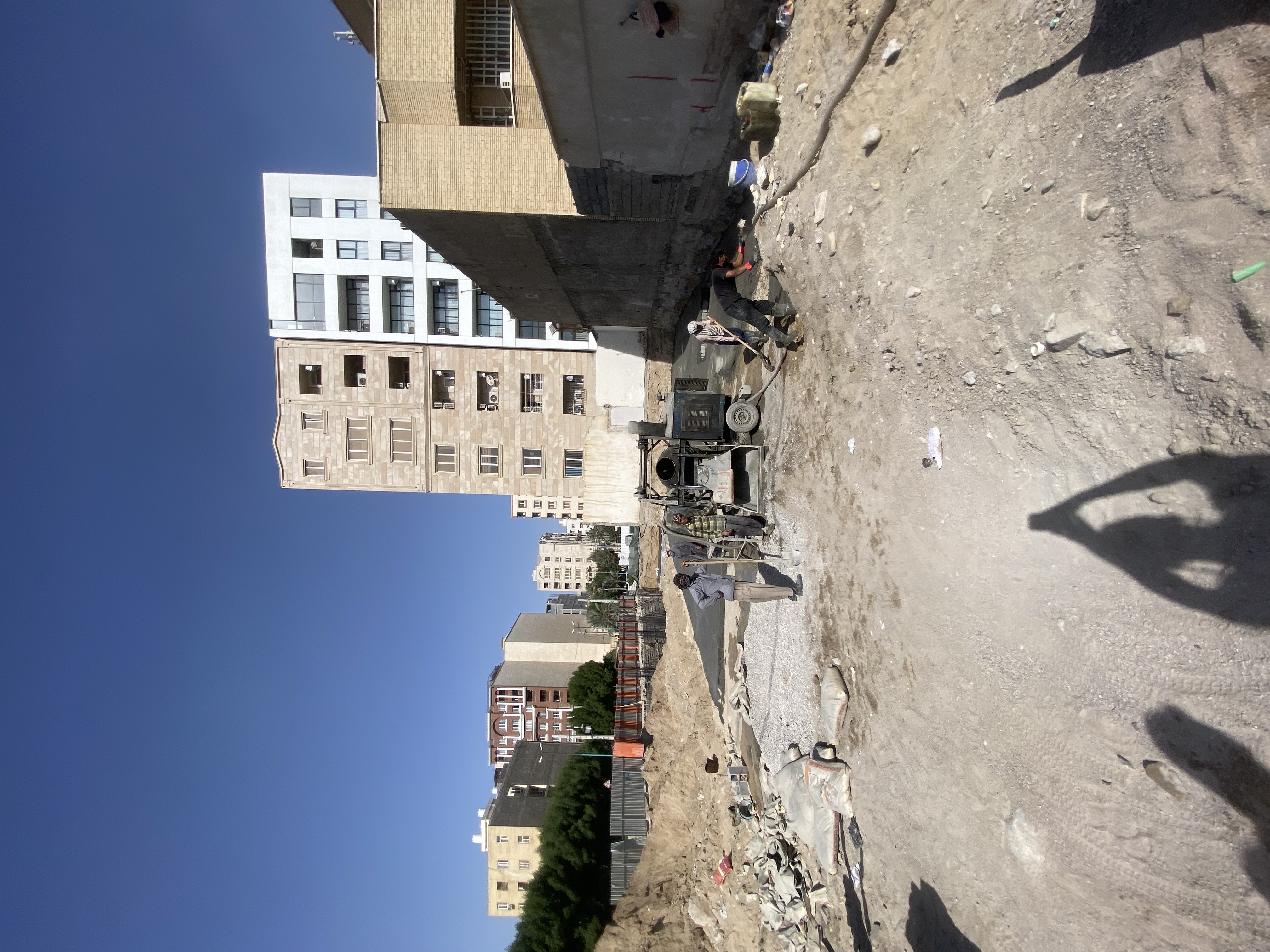

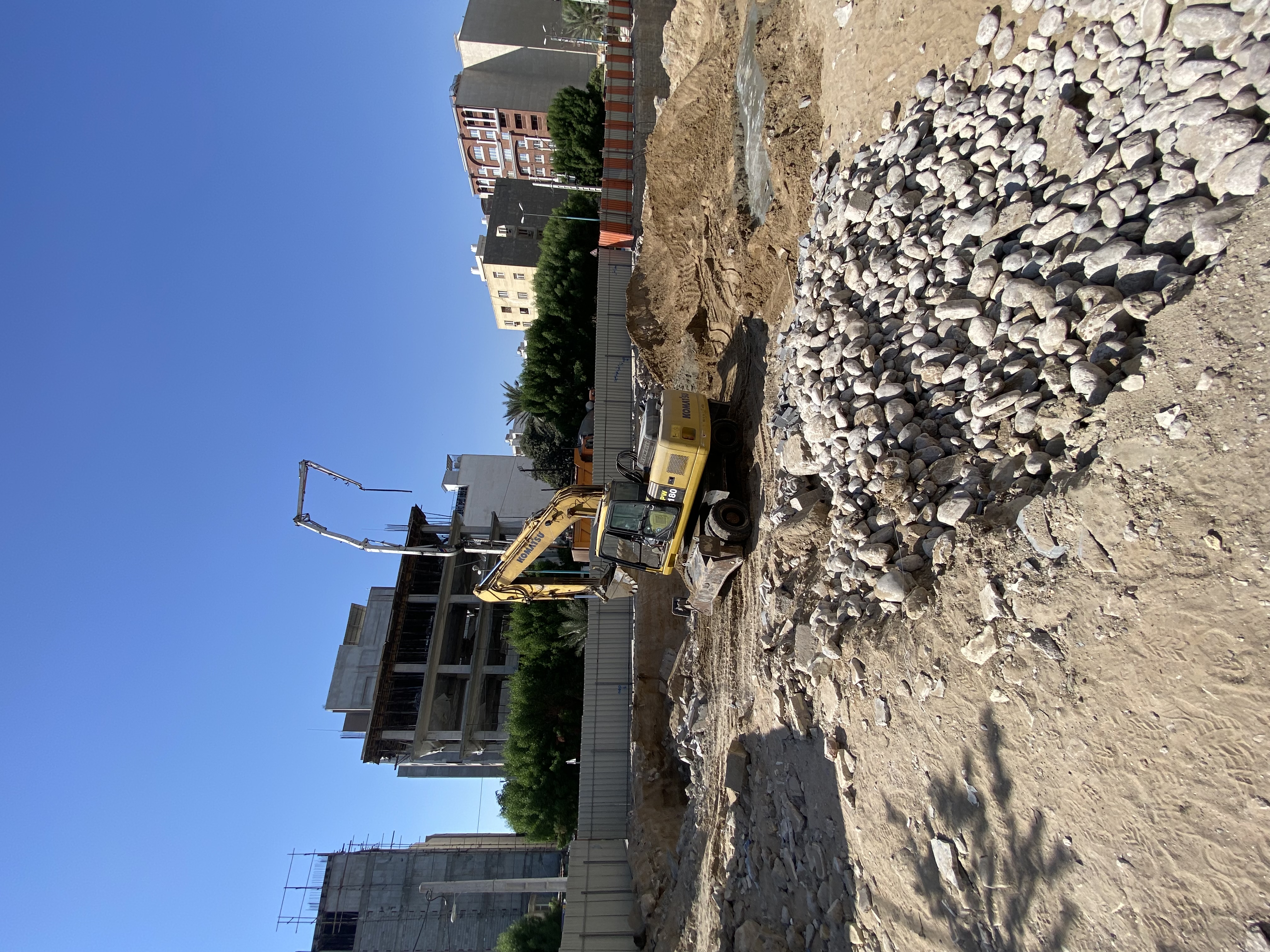

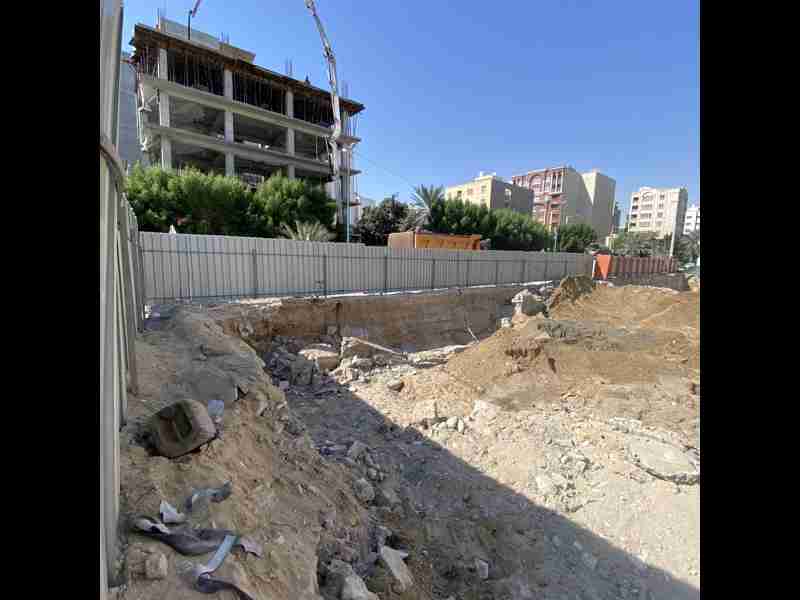

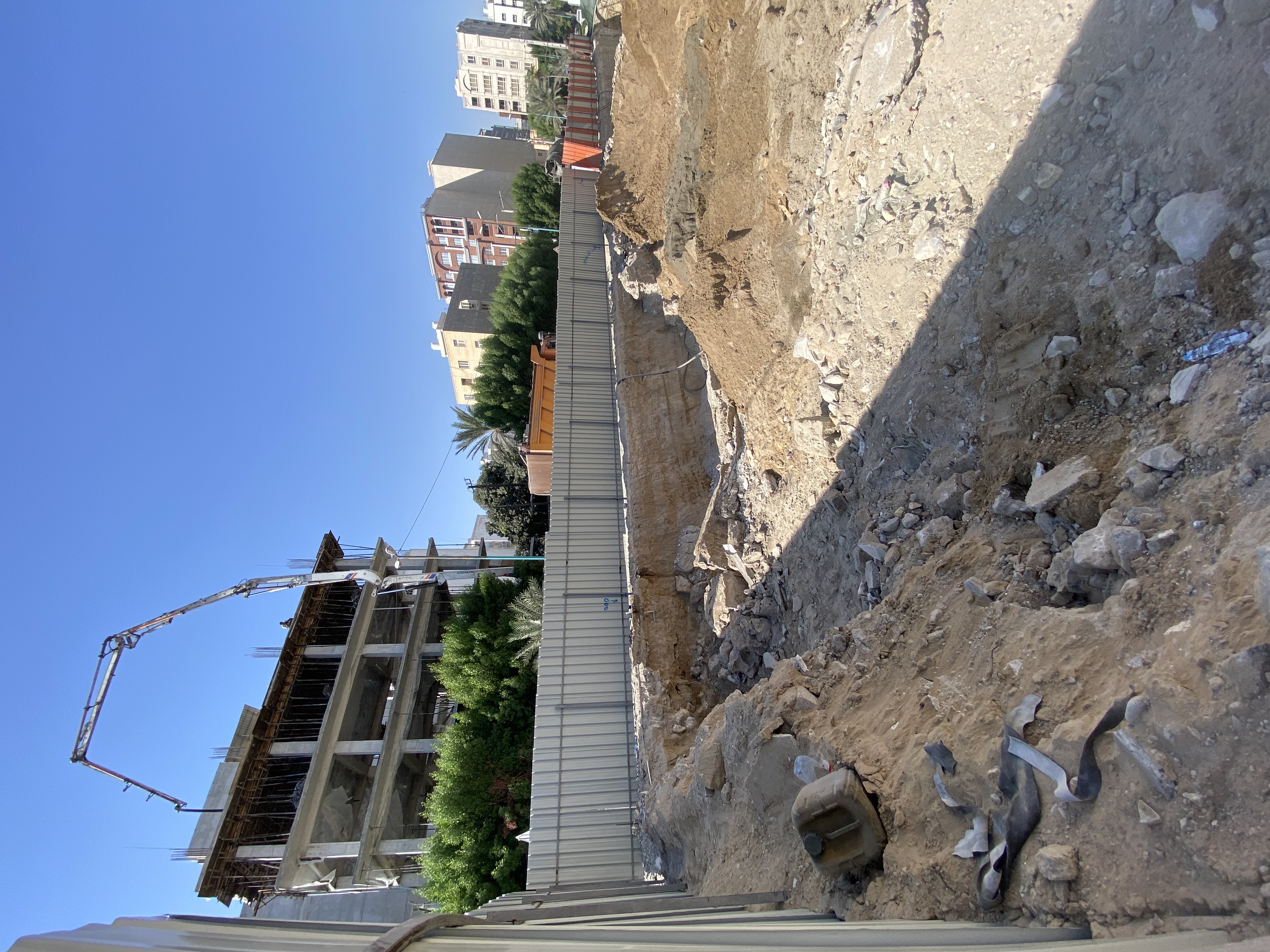

تصاویر پیشرفت پروژه
